波新聞─李至文/高雄

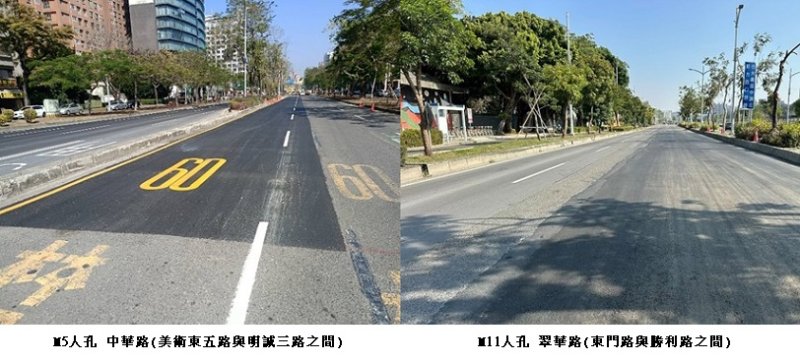

配合楠梓產業園區用電需求的「高雄〜雄積三、四(高雄〜高煉)線路土建統包工程」道路段工程已提前一年完成,台電公司於今(13)日完成中華路與翠華路AC臨鋪及標線作業,於農曆春節前全面撤除圍籬、恢復通車,讓市民安心返鄉過年。
台電表示,為因應國家重大經濟發展政策及強化高雄整體供電穩定,自114年5月起啟動本項關鍵電力幹線建設。工程北起翠華路與大中路口,南至中華二路與十全路口,全長約5.2公里,涵蓋三民區、鼓山區及左營區,施工方式包含潛鑽約4公里、明挖管路約0.95公里及推管約0.25公里。原訂工期720日曆天,預計116年4月底完工。
為降低交通衝擊並加速施工進度,台電督導承攬商增設5組管路工班並適度延長施工時段,全力趕工,將完工時程大幅提前。施工期間,中華路與翠華路交通壅塞情形引發地方關切,高雄市政府高度重視,要求春節前完成全段圍籬撤除及道路AC臨鋪,確保春節期間南北交通順暢。
台電指出,工程期間與高雄市府道挖中心及交通局建立即時聯繫機制,密切掌握交通流量並滾動檢討改善。在市府督導及施工團隊協力下,工程在兼顧品質與安全前提下大幅趕工,成功提前至今(13)日清除道路障礙,提供市民平順安全的通行環境。
台電強調,本項電力基礎建設對高雄長期供電穩定與產業發展至關重要,感謝市民施工期間的體諒,以及高雄市政府與各界民意代表的協助與督促,共同強化能源韌性,支撐城市與產業永續發展。
相關新聞
賴瑞隆:承擔高雄關鍵第四棒,守護大南方
今傳媒
4 天前
南市安南肉品市場遷移案 預計118年完工
台灣好新聞
5 天前
長福橋改建進度80% 吳琪銘:中央地方拚明年完工
引新聞
1 天前
高雄關115年度第1次通關服務宣導座談會圓滿成功
台灣好報
1 天前
高雄關舉行115年度第1次通關服務宣導座談會 圓滿成功
今傳媒
1 天前
台電公司配合楠梓產業園區電力工程,力拼農曆春節前完成道路段工項,翠華路及中華路交通重見光明
今傳媒
150 天前
幹線月台初登場!名古屋車站將設自販機開賣「緣黃金罐」
報新聞
1 天前
高虹安市長宣布「科學教育館」轉型啟動 打造竹市新地標 預計117年完工
中央社
13 分鐘前
鳳翔公園整治啟動!陳其邁:編列預算翻轉空間 拚2年完工
News586
5 天前
不二家Milky迎75週年!將開行新幹線專車免費請客去大阪
報新聞
2 天前
高雄提前布局亞灣區 陳其邁力推AI伺服器與先進封裝
News586
12 小時前
南華路老街屋華麗重生 La Fascina開幕祭手工飾品優惠吸客
台灣好報
1 天前
AI狂潮推升電力需求!華爾街:能源業迎來「網路時代級」榮景
亞洲新聞網
4 小時前
捷運紫線、台61延伸同步推進 陳其邁:提前布局未來人口成長
焦點時報
3 天前
