核二廠除役關鍵工程正式啟動 用過核燃料室外乾貯開工
中央社/
1 年前
(中央社訊息服務20241231 14:22:46)

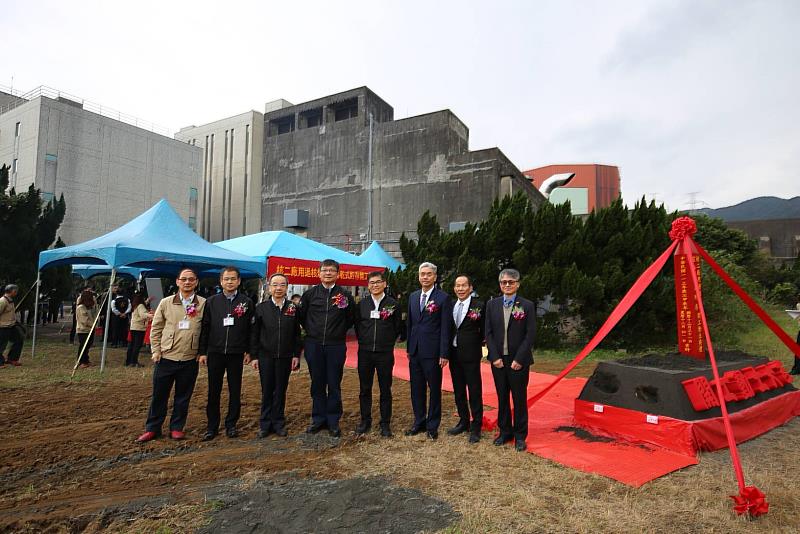

核廢處理再進展,核二室外乾貯計畫將開始動工,台電指出,核二廠室外乾式貯存設施水土保持計畫於104年即獲農委會核定,後續針對興建乾貯設施所需的「營建工地逕流廢水污染削減計畫」,歷經九年努力,於今(113)年8月獲新北市府核備,並於11月核備開工申報,台電於今(31)日舉辦開工動土典禮,象徵踏出核電除役穩健的第一步。

台電說明,核二廠室外乾貯設施採用美國核能設備公司NAC設計之乾貯筒,室外規劃27筒,每筒可裝填87束用過核子燃料,預計115年可完成土建工程,待取得新北市府核發完工證明後,再進行試運轉測試(包括冷測試及熱測試),及向核安會申請運轉執照,預計116年可取得執照。

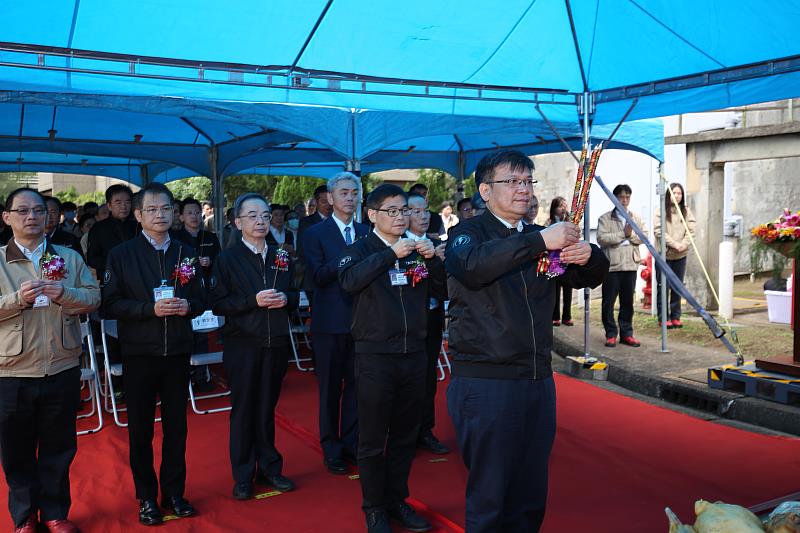

台電表示,乾貯設施是除役計畫重要的先期設施,完工取得運轉執照後,才能將反應爐內核燃料逐步退出,除役作業才得以全面推展。施工期間將依環境影響說明書件及水保計畫所載內容確實執行,台電公司將嚴格監督建造乾貯設施的施工品質,並在遵循核能安全要求與工安品管規範下,完成這個核二廠除役計畫的關鍵工程。
發言人:蔡志孟副總經理 聯絡電話:(02)2366-6271 Email:[email protected]
業務聯絡人:核能後端營運處廖英辰處長 聯絡電話:(02)2365-7210分機2200 Email:[email protected]
相關新聞
新庄休閒園道改善工程正式啟動 水管路轉型綠色廊道再現新風貌
墨新聞
5 天前
新竹市立棒球場改善工程正式完工!人工草皮場地進入啟用前整備!
中央社
5 天前
五校共譜臺灣音樂高等教育八十年 「聲音的生產」系列音樂會正式啟動
波新聞
5 天前
平米手作從高雄三民區出發完成雙店布局 正式啟動南台灣加盟招募
品傳媒
5 天前
聚焦兩岸融合發展!媒體聯合採訪活動福建正式啟動
台灣好報
5 天前
桃園創投聯盟首批集結16家創投機構 正式啟動 讓桃園新創加速成長
亞太新聞網
6 天前
桃園創投聯盟正式啟動 張善政:串聯資本產業與國際資源加速新創成長
台灣好新聞
7 天前
桃園創投聯盟正式啟動 張善政:串聯資本、產業與國際資源加速新創成長
大成報
7 天前
竹子湖歷史文化園區修復工程啟動暨蓬萊米命名百年 開啟文化地景新篇章
商傳媒
5 天前
守護學子交通安全 屏科大YouBike站點正式啟用
台灣好報
5 天前
屏縣府全力守護學子交通安全 屏科大YouBike站點正式啟用
台灣好新聞
5 天前
鹿港鎮衛生所二期大樓正式啟用
Talknews說新聞
5 天前
NANO Nuclear Energy與Enveniam簽約合作 強化美國核燃料循環及微型反應器部署
商傳媒
14 天前
